夜以繼日搶工期 全力以赴保進度——機修分廠高效完成空氣預熱器加工制作項目
發布時間:2022-10-11     瀏覽量:499   分享到:

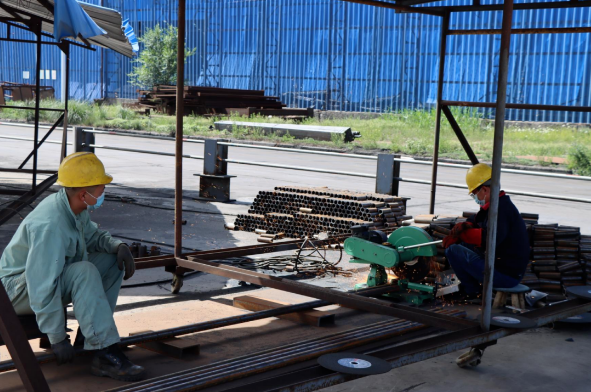

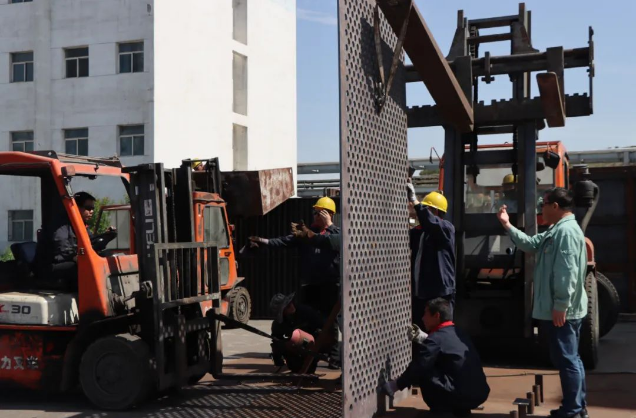

炎炎夏日,走進公司機修分廠的空氣預熱器加工制作項目施工現場,正是一片大干快上、如火如荼的施工場景。塔吊林立,機械轟鳴,作業人員們不停地穿梭在設備與材料之間。有的忙焊接,有的開吊車,有的安全監管,有的作業指揮.......現場熱火朝天,而又井然有序。
“此次共需要加工制作8臺空氣預熱器,對機修分廠來說既是一場大戰,又是一次考驗。我們為了高效完成公司交給的任務,早日滿足發電動力分廠循環流化床鍋爐空氣預熱器更換條件,保障鍋爐安全平穩運行,現場所有作業人員都在爭分奪秒與時間賽跑,夜以繼日搶抓工期,齊心協力保障施工進度。”機修分廠廠長張可勝介紹。
空氣預熱器加工制作項目自開工以來,由于施工量大,面臨著時間緊、任務重的嚴峻挑戰。為全力推進項目施工進度,項目管理團隊多措并舉,通過科學制定實施方案,不斷優化施工組織,制定倒排施工進度計劃、詳細確定每項施工完成節點,提前采購原材料,增加勞動力等方式助推空氣預熱器加工制作項目高質高效如期完成。

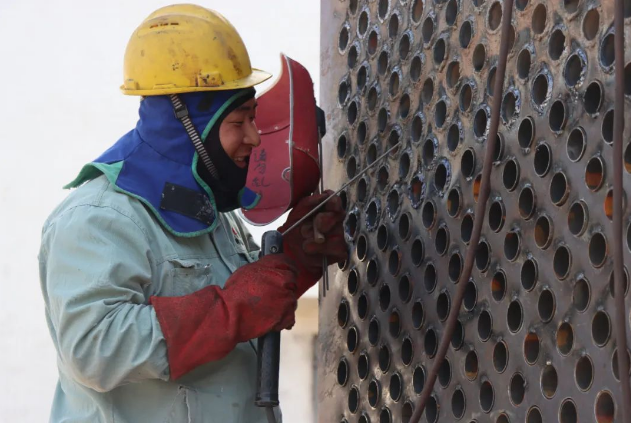

“雖然8臺空氣預熱器的管束焊接量龐大,但現場每天都是多組作業人員同時進行焊接,通過細致劃分后,我們每組每人每天只需要焊接完成125根管束。”“由于每臺空氣預熱器在加工制作中都需要910根不同長短的管束,所以我們切割組就主要負責管束切割工作,在保證安全作業的同時全力滿足焊接組的需求。”“作為安全員,我每天往來穿梭在各作業現場進行安全監管,現在氣溫逐漸升高,我要幫助大家盡快掌握更多防暑技巧和防護技能,更重要的還是加強對勞動防護用品正確使用和佩戴的檢查。”施工現場,各作業人員講道。
